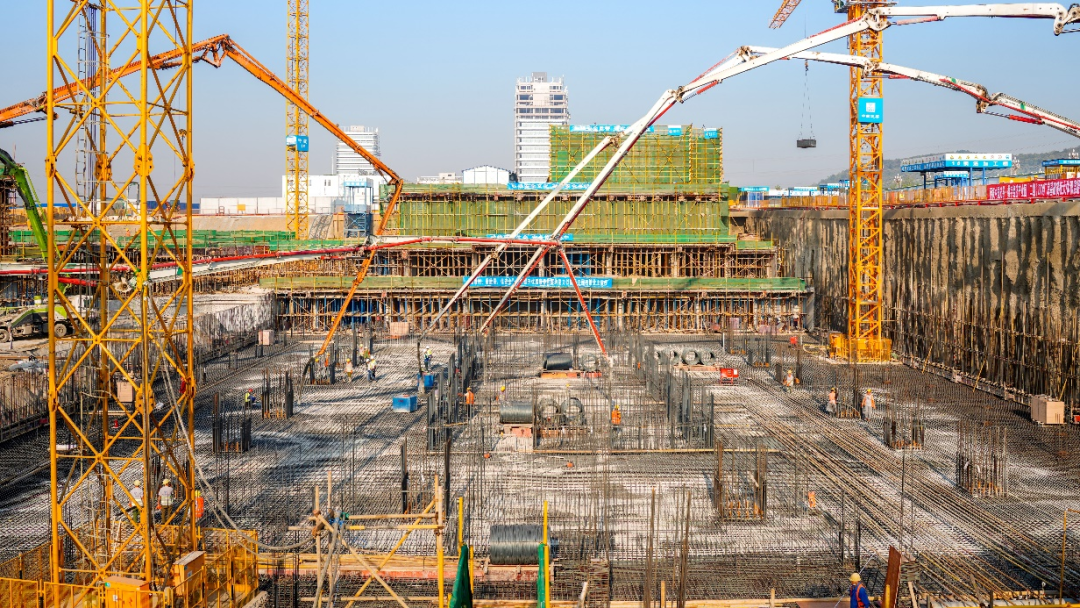

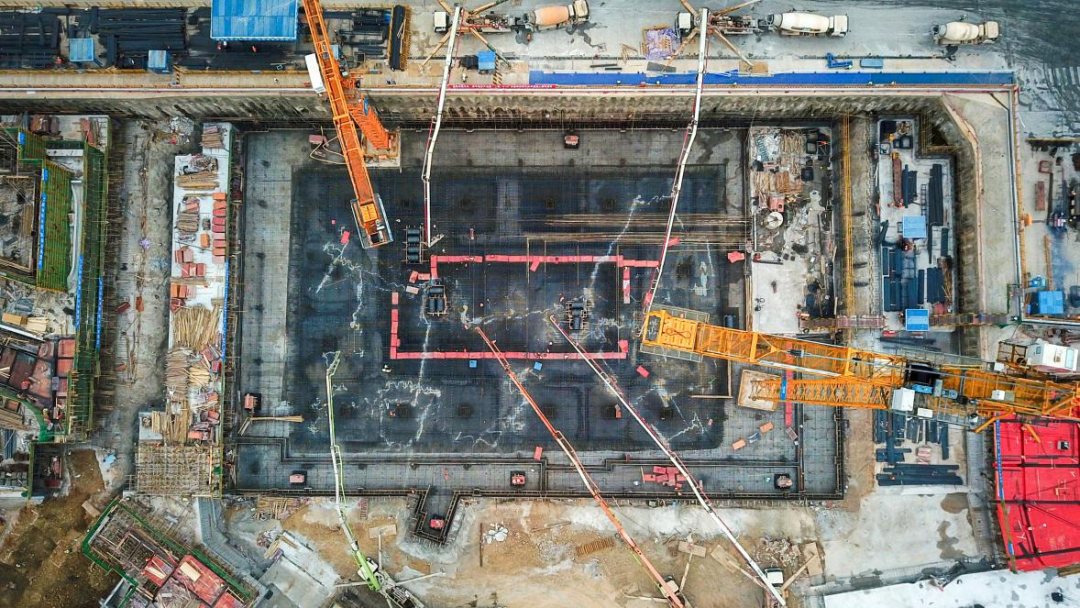

9月27日凌晨,科投集團旗下光谷置業(武漢)有限公司負責開發建設的中國光谷·數字經濟產業園(二期)項目順利完成了超高層建筑D7棟的地下室底板澆筑,項目整體進度取得新進展。本次澆筑歷時約45小時,連續澆筑混凝土方量約為1.27萬方,筏板鋼筋總量達約1100余噸。
中國光谷·數字經濟產業園位于高新區未來科技城片區,是科投集團旗下重點開發建設項目,規劃總用地面積27.6萬平方米,總建筑面積約62.7萬平方米。項目分東西兩地塊開發建設,目前已完成項目一期東、西地塊主體結構施工,計劃今年底投入使用;二期建設正在全面推進。
D7棟是中國光谷·數字經濟產業園(二期)單體建筑中建筑最高且施工難度最大的一棟,該單體建筑設計高度191.3米(地上40層,地下2層),目前正處于地下室底板施工階段。建筑采用筏板基礎,整個底板澆筑作業存在體量大,基坑深的施工難度。
面對超高層施工存在的問題,光谷置業建設團隊發揮攻堅克難精神,充分做好澆筑前方案反復論證及最終演練。施工過程中,規劃了一系列技術措施:一是施工順序從基坑最深部位(電梯基坑核心筒)開始澆筑,底板采用斜面分層法進行連續來回均勻澆筑;二是采用整體豎向型鋼和鋼筋斜撐構成支撐體系,增強豎向荷載支撐強度,確保鋼筋工程穩定及施工安全;三是大體積混凝土溫度監控系統采用混凝土無線測溫系統,利用數字測溫傳感器(71組),有效控制溫度;四是采用冷卻循環系統降溫和外部保水保溫措施,確保養護、溫控達到規范要求,確保本次大體積砼澆筑施工順利完成。D7棟按計劃將于本年度完成地下室施工。
