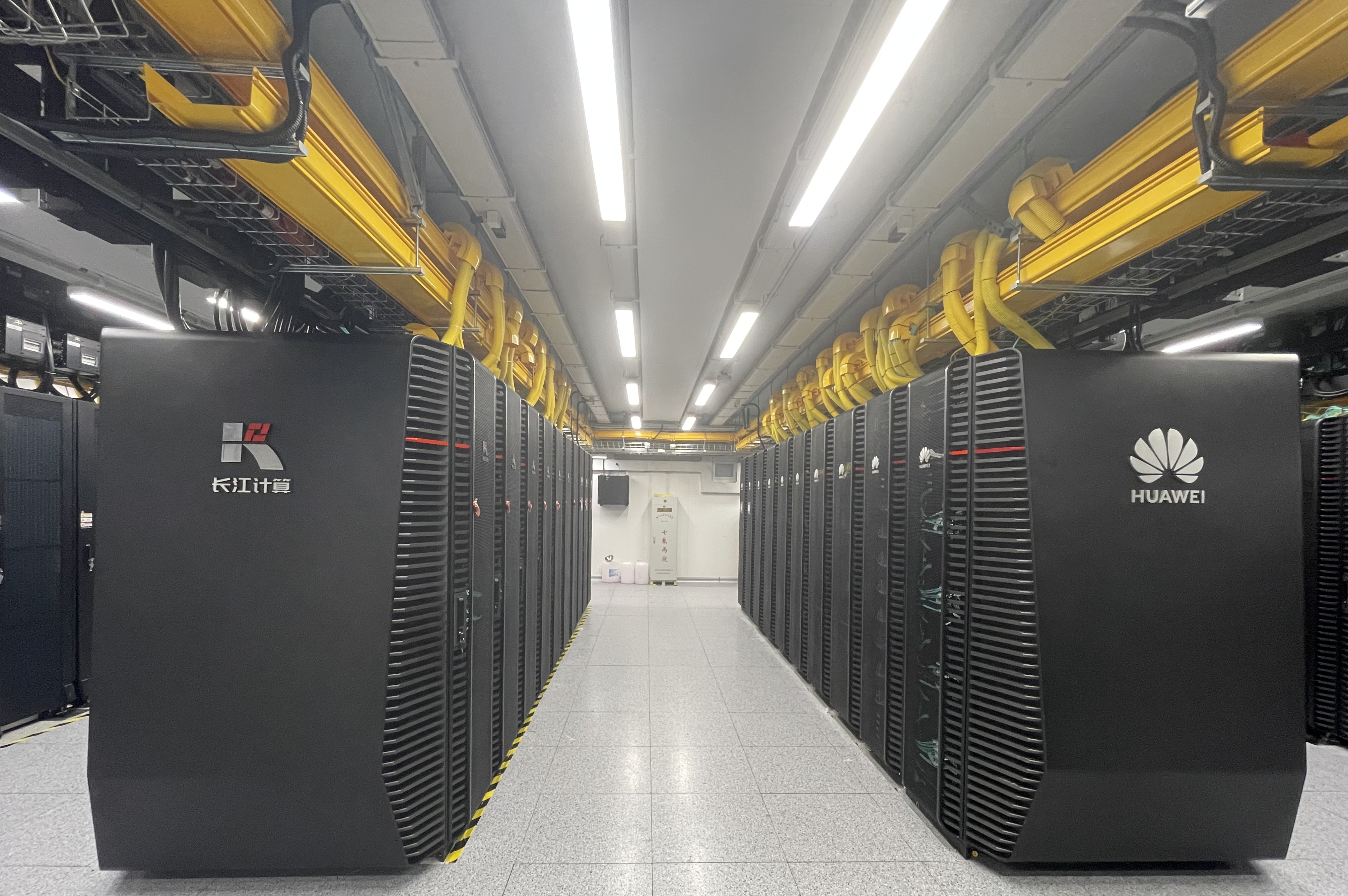

9月30日,湖北科投旗下光谷科學島公司建設運營的武漢人工智能計算中心順利完成三期擴容,算力總和達到400P。同時,項目獲得數據機房、配電房、水泵房、消防控制室四本產權證書,標志武漢人工智能計算中心完成全生命周期建設工作,為祖國74周年華誕獻禮。
為盡快滿足日益增長的算力需求,光谷科學島公司于今年4月中旬迅速啟動人工智能計算中心三期擴容項目可研及概算編制工作,在區政數局大力支持下,實現30天內取得可研報告和初步設計概算兩項批復;于2023年6月30日完成項目公開招標并開工建設,再次刷新“武漢速度”。

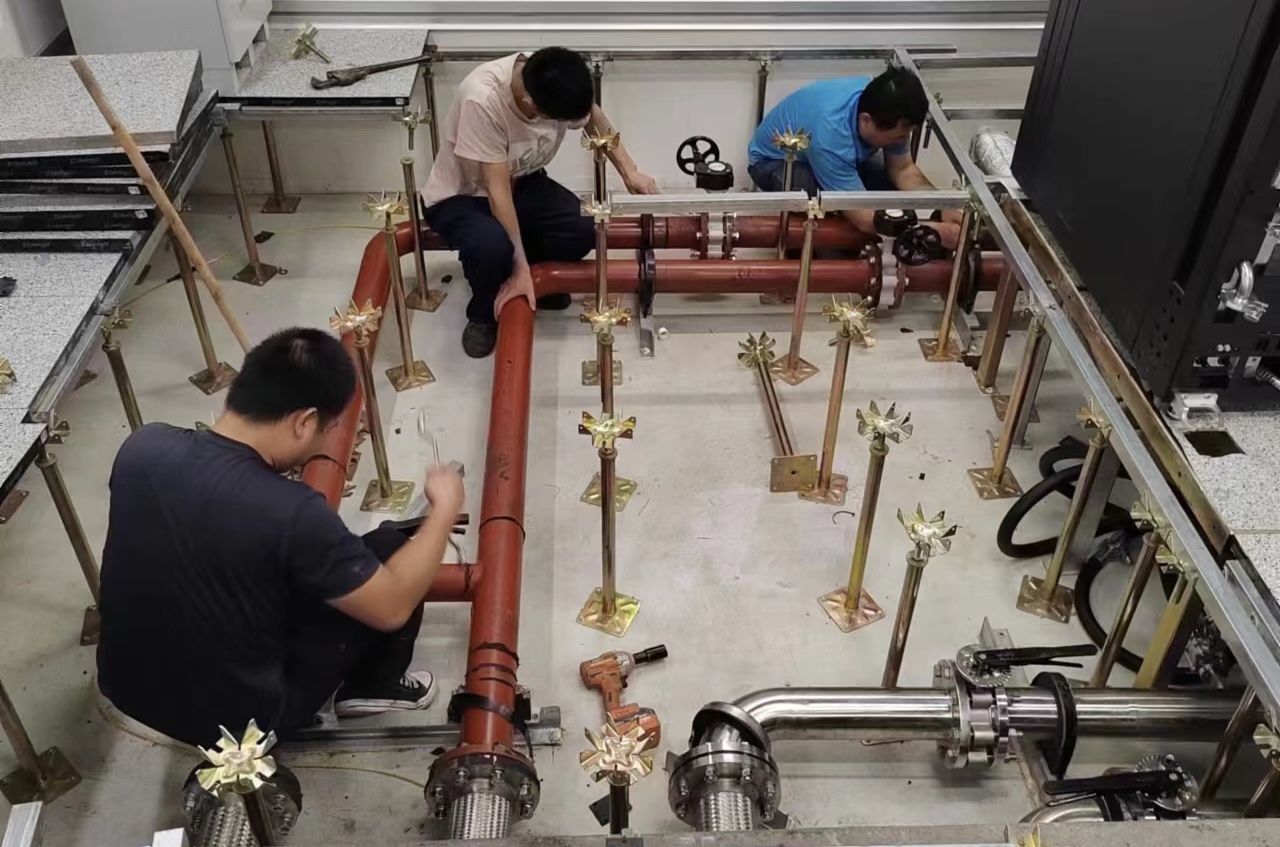

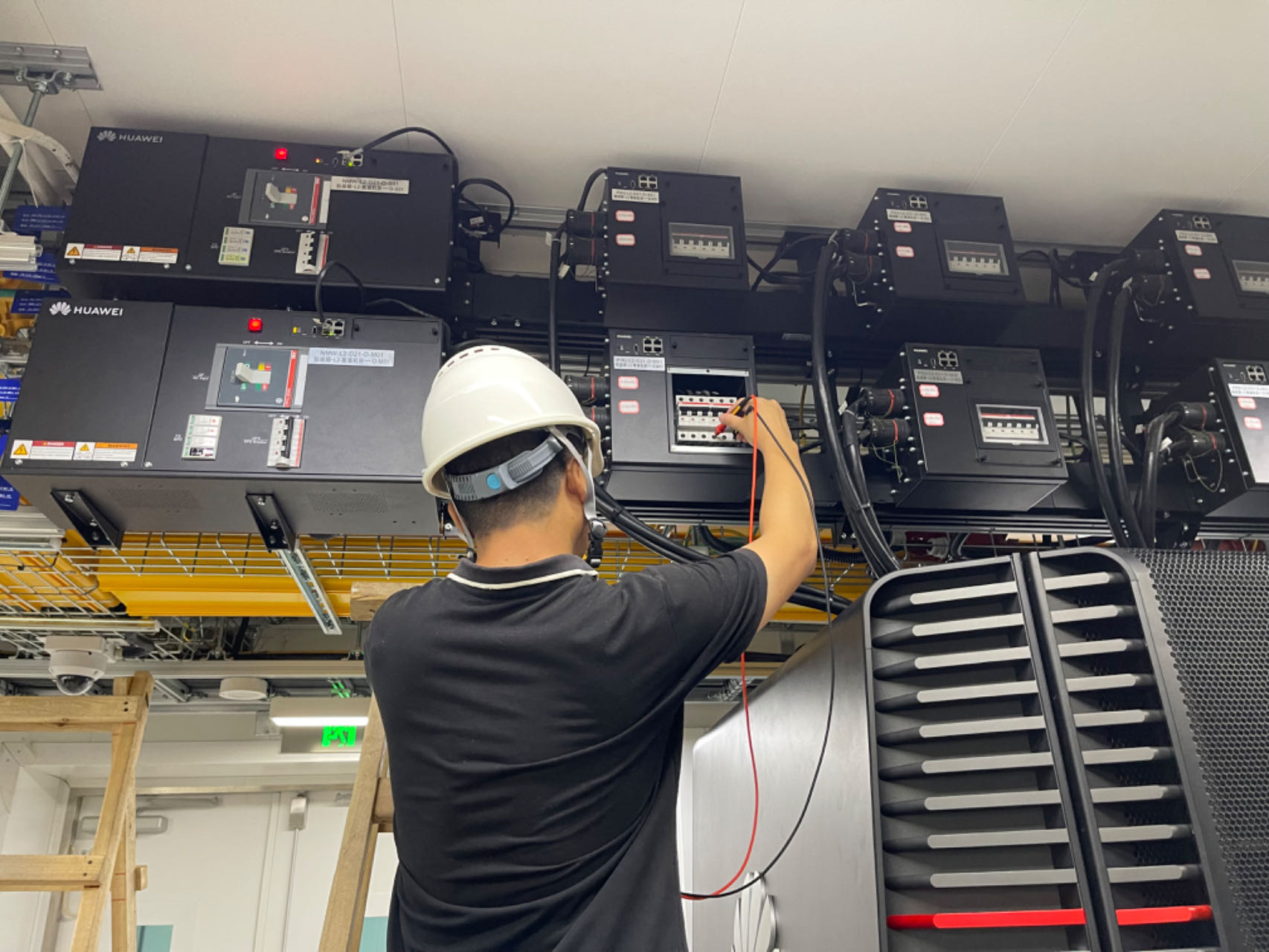

為搶抓進度,項目團隊吃住在現場,夜以繼日,白天抓工程建設進度,晚上加緊進行系統調試。在保障現有客戶正常使用算力的情況下,瞄準“9.30”上線目標,三期擴容從開工到正式上線僅用三個月,比預期提前2個月完成算力擴容至400P。據悉,三期新增擴容200P算力已部分被客戶提前預訂,形成算力銷售蒸蒸日上的良好態勢。
為快速推動武漢人工智能計算中心不動產證辦理,實現建設全周期閉環管理,光谷科學島公司提前謀劃,全員上陣、兵分多路,克服多重困難,合理規劃審批手續,積極協調市、區兩級審批流程,極致壓縮辦理進度。
此次項目擴容后算力服務能力將大幅提升,可為自動駕駛、城市大腦、智慧醫療、智慧交通、自然語言處理等更多應用場景提供強有力的算力支撐,進一步加速基礎型、行業類、應用型大模型落地,打造高新區數字經濟高地,推動武漢人工智能產業集群化發展。
